初夏的微風裹挾著假日的歡愉,中國電建集團江西省水電工程局有限公司(簡稱:江西水電)有這樣一群人,他們的身影扎根在各個項目一線,用自己的堅守和付出,以最樸實的行動和最火熱的激情,高質量推進多個新能源項目履約,兌現江水電氣人的光榮承諾,踐行綠色發展,共赴“零碳未來”。
全力以赴 跑出調試“加速度”
4月中旬,新疆和田地區于田50萬千瓦光伏項目電氣調試工作進入高峰期。為確保試驗調試工作安全有序推進,項目團隊前期精心策劃,制定了詳細的調試方案,組織專業技術人員開展全面的技術交底和安全培訓。同時,現場成立黨員和青年突擊隊,全力以赴跑出調試工作“加速度”,推動項目建設穩健邁進。

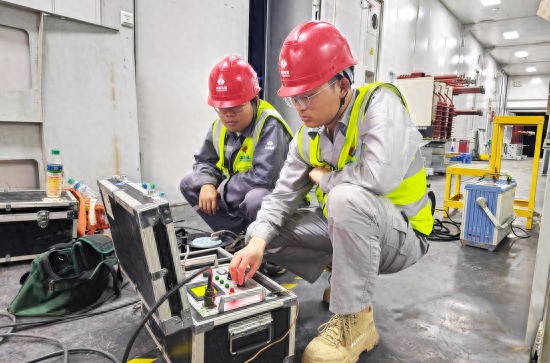

圖為項目避雷器耐壓試驗
“項目交流側額定容量500兆瓦,組串式逆變器1668臺、箱變139臺,220千伏匯集站1座,同時配套建設50兆瓦/100兆瓦時儲能電站……”調試負責人王滿堂告訴筆者,五一期間,現場電氣調試涵蓋高低壓配電柜、變壓器、箱變、GIS、SVG、儲能設備等諸多核心電氣設備,涉及復雜的系統測試與參數調整。現場調試人員平均年齡不到30歲,卻都有著豐富的工作經驗和扎實的專業知識。他們主動承擔急、難、險、重任務,在調試現場嚴格按照規范和流程,有條不紊地進行設備檢查、功能測試、參數設定等工作,不放過任何一個細節,力求將潛在的問題消滅在萌芽狀態。
因部分二次設備和控制電纜供貨滯后,打亂現場安裝、接線、調試節奏。為保證項目全容量并網發電節點,項目部及時建立設備采購跟蹤臺賬、與供應商保持密切且有效的溝通、根據設備實際生產進度和預計到貨時間,及時調整項目調試計劃等,對現場的人力、物力等資源進行重新調配,并給出針對性的解決措施。
“五一期間,項目現場有施工人員70人、接線人員30人、試驗調試人員20人……”負責調試安全員介紹,為確保工期,項目部實行24小時輪班作業,突擊隊更是沖在一線,嚴格遵守各項程序和步驟,利用自身扎實的電力知識和技能,一絲不茍地進行各項調試工作,隨時解決調試過程中出現的各種問題,確保了項目電氣設備調試安全順利完成,為項目實現并網發電目標奠定可靠的基礎。
技術專攻 保電場運行安全
5月4日,隨著35千伏集電線路、箱變的相繼送電,新陽風電場全場風電機組開始有序啟機進入并網發電狀態,宣告為期3天的風電場年度預防性試驗工作圓滿結束。
“風電場裝機規模95.9兆瓦,配套建設1座220千伏升壓站。場內36臺風力發電機組,其規模和設備的復雜性對試驗工作提出了較高要求……”
項目預防性試驗負責人王曙光介紹,運維公司電氣調試檢修中心派出調試技術人員11人,攜帶16臺設備儀器。項目檢修共有20大項,涵蓋主變壓器、升壓站內隔離刀閘、中性點成套裝置、GIS、SVG 等諸多重要設備,試驗項目包括絕緣電阻試驗、接地電流測量、油色譜分析、保護定值校驗等。還對3回35千伏集電線路桿塔缺損相序顏色進行噴涂,檢查并緊固桿塔拉線螺栓,更換跌落式熔斷器斷裂銹蝕的熔絲。

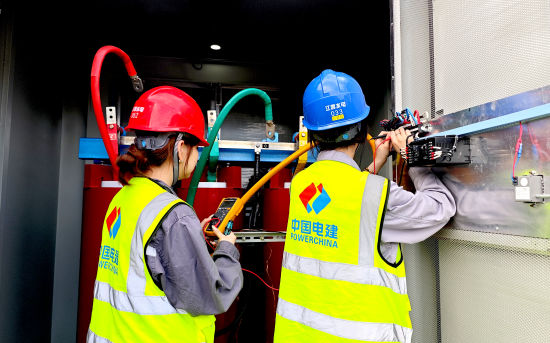

圖為項目現場對設備進行通斷測試
檢修人員對全站36臺箱變開展絕緣電阻、直流電阻的測量,進行油溫高跳閘、壓力釋放閥動作和重瓦斯跳閘等非電氣量試驗。在主變壓器試驗環節,工作人員對鐵芯及夾件接地電流進行精準測量,仔細校驗了瓦斯繼電器、測溫保護回路,不放過任何一個可能存在隱患的細節。對35千伏斷路器進行了紅外測溫、導電回路電阻測量,還對機械特性、輔助回路和控制回路絕緣電阻等項目展開檢測,確保斷路器在各類工況下都能可靠運行。
試驗過程中,4個試驗小組緊密協作,嚴格遵循試驗方案執行。檢修過程中發現需消缺問題3項,技術人員憑借專業知識和豐富經驗,第一時間解決存在問題,確保試驗數據的準確性和有效性。通過試驗,及時發現并處理了部分設備存在的潛在問題,有效降低了設備故障風險,整場預試工作達到了項目完成率100%、設備消缺率100%的既定目標,為風電場的平穩發電夯實了基礎,確保風電場的安全穩定運行,為地區經濟發展和能源供應貢獻力量。
攻堅克難 用專業履行承諾
五一前夕,贛能高新光伏項目和贛能經開歐菲光電光伏項目,僅以40來天的高效施工,提前3天順利實現全容量并網發電,江西水電用專業優勢履行承諾,贏得業主單位的高度認可并送來表揚信,彰顯了專業實力和高水準履約服務。
